Les points à retenir avant de déposer un dossier
- Le permis d’aménager concerne d’abord le terrain : lotissement, voies communes, équipements communs, camping, stationnement, terrassements.
- Le permis de construire vise la création ou la transformation d’un bâtiment, avec des seuils qui dépendent de la surface de plancher et de l’emprise au sol.
- Une simple division de terrain peut parfois relever d’une déclaration préalable si elle ne crée ni voie ni espace commun et si le site n’est pas protégé.
- Un projet mixte peut souvent être traité dans un seul dossier, ce qui évite de séparer artificiellement l’aménagement et la construction.
- Le bon réflexe consiste à vérifier le PLU, le statut du terrain et les seuils de surface avant de remplir le formulaire.
- En cas d’erreur de qualification, le retard coûte souvent plus cher que la préparation initiale.
La vraie frontière entre terrain et bâtiment
Je commence toujours par une question simple : est-ce que le projet transforme d’abord le terrain, ou est-ce qu’il crée surtout un volume bâti ? Si l’opération organise des lots, des accès, des équipements communs ou une nouvelle configuration du sol, je pense d’abord à l’autorisation d’aménager. Si le projet crée une maison, une extension, une surélévation ou un autre ouvrage construit, je bascule vers le permis de construire.
Ce réflexe évite une erreur très classique : croire qu’un dossier se décide seulement à la taille du projet. En réalité, l’objet juridique compte autant que la surface. Un lotissement peut être soumis à un permis d’aménager alors qu’un bâtiment modeste peut relever du permis de construire si son emprise ou sa destination le justifie. Entre les deux, la déclaration préalable reste la troisième voie pour les projets plus légers.| Critère | Permis d’aménager | Permis de construire | Ce que je regarde en premier |
|---|---|---|---|
| Objet principal | Le terrain, ses divisions et ses aménagements | Le bâtiment, ses volumes et ses travaux | Le projet fabrique-t-il un sol aménagé ou un bâti ? |
| Exemples typiques | Lotissement, camping, parking, terrassements | Maison, extension, surélévation, annexe importante | La nature de l’opération réelle, pas le seul intitulé du dossier |
| Logique de contrôle | Organisation du foncier et des accès | Création ou modification de surface et de volume | Les impacts sur le terrain et sur le bâti |
| Délai courant | Environ 3 mois, avec allongements possibles | 2 mois pour une maison individuelle, 3 mois pour les autres projets | Le dossier est-il complet et situé en secteur protégé ? |
| Durée de validité | 3 ans, prolongeable deux fois d’un an si les règles n’ont pas changé | 3 ans, avec le même principe de prolongation | Le calendrier du chantier est-il réaliste ? |
Cette lecture par la finalité du projet me permet ensuite de trancher les cas où le terrain lui-même devient décisif. C’est justement là que le permis d’aménager s’impose le plus souvent.

Les situations où le permis d’aménager s’impose
Le permis d’aménager ne sert pas seulement aux grands lotissements. Il intervient dès que l’on organise un terrain de façon structurante : création de voies, d’espaces communs, de réseaux internes, de stationnements collectifs ou de travaux de terrassement qui modifient le profil du sol. Dans un lotissement, c’est souvent la présence d’équipements communs qui fait basculer le projet dans ce régime.
Je me méfie aussi des terrains situés dans un secteur protégé. Dans ces zones, le simple découpage peut suffire à exiger un permis d’aménager, même sans grands travaux visibles. Le message pratique est simple : un projet qui semblerait léger ailleurs peut devenir beaucoup plus encadré dès qu’il touche à un site patrimonial remarquable, aux abords d’un monument historique ou à un site classé.- Lotissement avec voies ou espaces communs : le permis d’aménager devient la règle, car on ne se contente pas de diviser des parcelles.
- Camping, aire de stationnement, terrain de sport ou de loisirs : la logique est celle d’un aménagement d’ensemble, pas d’une simple parcelle isolée.
- Terrassements importants : dès que le relief du terrain change de manière notable, l’autorisation devient centrale.
- Secteur protégé : le contexte patrimonial ou paysager durcit rapidement les exigences.
À l’inverse, une division foncière sans voie ni espace commun, hors secteur protégé, peut relever d’une déclaration préalable. C’est une nuance essentielle, parce qu’elle évite de surdimensionner un dossier ou, pire, de déposer le mauvais formulaire. C’est précisément quand le terrain cesse d’être le sujet principal que le permis de construire reprend la main.
Quand le permis de construire prend le relais

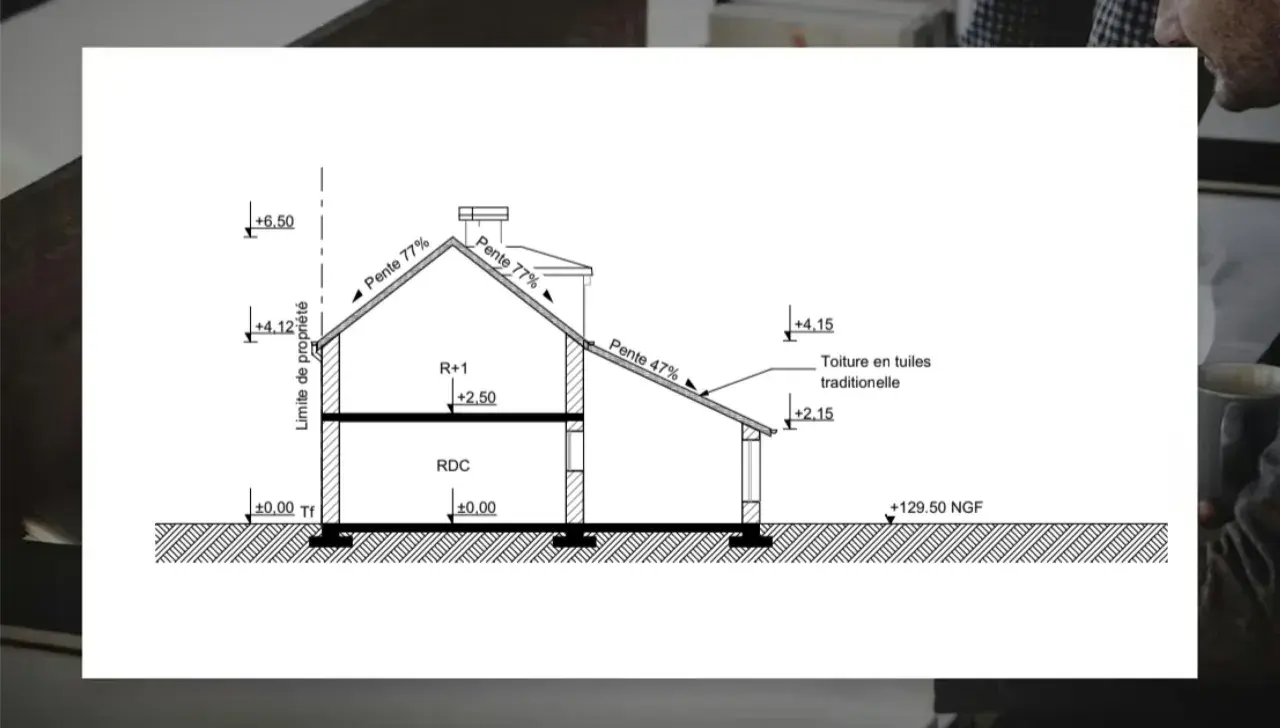

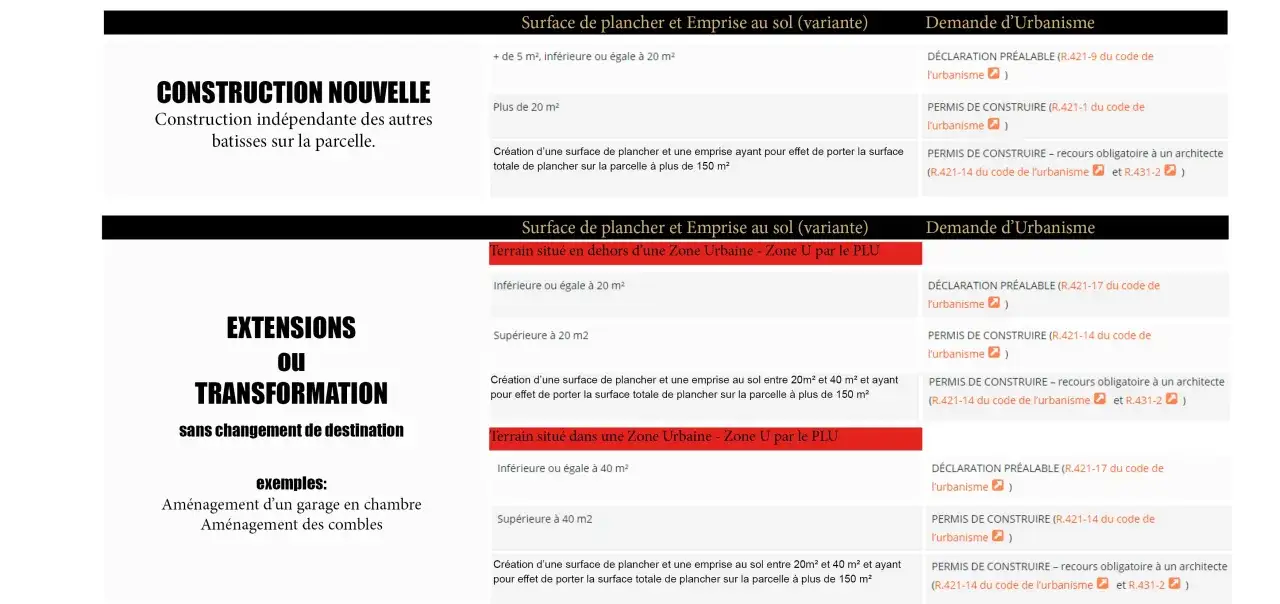

Le permis de construire vise les projets qui créent une construction ou qui transforment sensiblement un bâtiment existant. En pratique, il devient incontournable au-delà de 20 m² de surface de plancher ou d’emprise au sol pour de nombreux projets, et il peut aussi s’appliquer à une extension plus petite si la configuration du bien ou la zone d’implantation le justifie. Pour une maison individuelle en zone urbaine couverte par un PLU, j’ai en tête le seuil intermédiaire de 40 m², mais je vérifie toujours la situation exacte du terrain avant de conclure.Je fais aussi très attention à la différence entre surface de plancher et emprise au sol. La première mesure les surfaces closes et couvertes ; la seconde regarde la projection verticale de la construction au sol, avec certains débords et des annexes comme un abri de jardin, un carport ou une piscine. C’est pour cela qu’un projet peut sembler « petit » à l’œil nu tout en dépassant le bon seuil juridique.
- Surface de plancher : utile pour savoir si le permis de construire s’impose et si un architecte devient obligatoire.
- Emprise au sol : utile pour les annexes, les carports, certaines terrasses et les éléments qui occupent réellement le terrain.
- Surface totale après travaux : au-delà de 150 m² de surface de plancher, le recours à un architecte devient obligatoire pour les projets concernés.
Je retiens surtout une chose : plus le projet s’éloigne d’un simple aménagement de terrain et plus il ajoute du volume construit, plus le permis de construire s’impose naturellement. Une fois ce cap franchi, il reste à gérer les cas mixtes, qui sont souvent les plus délicats sur le plan pratique.
Les projets mixtes se traitent souvent dans un seul dossier
Quand un projet combine aménagement, construction et parfois démolition, je préfère éviter de découper artificiellement l’opération. Le formulaire commun du permis d’aménager et de construire existe justement pour ces situations. Il est utile quand le projet doit être lu comme un ensemble cohérent : requalification d’une parcelle, lotissement avec bâtiments, reconstruction après démolition, ou réorganisation d’un site avec stationnement et nouvelle construction.
Le gain principal est la cohérence. La mairie voit le projet dans son ensemble, au lieu de recevoir des demandes éclatées qui racontent chacune une partie différente de l’histoire. En revanche, le dossier devient plus technique : les pièces à fournir ne sont pas identiques selon qu’on parle de terrain, de construction ou de démolition, et il faut articuler proprement les plans, les notices et les incidences du projet.
- Avantage : une instruction plus lisible, surtout quand l’aménagement conditionne directement la construction.
- Limite : le dossier exige davantage de précision et de préparation.
- Risque : croire qu’un formulaire unique dispense d’expliquer clairement chaque volet du projet.
Dans la pratique, je conseille d’utiliser ce montage seulement quand le lien entre les différentes parties du projet est réel. Sinon, on gagne peu de temps et on complique inutilement le dialogue avec l’administration. C’est pourquoi la préparation en amont reste décisive.
La méthode la plus sûre avant de déposer le dossier
Je procède toujours dans le même ordre, parce que l’urbanisme pardonne mal les raccourcis. D’abord, je regarde le PLU, le zonage et les éventuels secteurs protégés. Ensuite, je qualifie l’opération : division de terrain, aménagement collectif, création de bâtiment, extension ou surélévation. Ce n’est qu’après cela que je choisis l’autorisation et que je rassemble les pièces.
- Je vérifie le statut du terrain et les servitudes applicables.
- Je regarde si le projet crée des voies, des espaces communs ou des équipements partagés.
- Je calcule séparément la surface de plancher et l’emprise au sol.
- Je contrôle le seuil de 150 m² pour savoir si l’architecte devient obligatoire.
- Je demande, quand le contexte est incertain, un certificat d’urbanisme pour sécuriser l’analyse amont.
Sur les délais, je garde un repère simple : environ 3 mois pour un permis d’aménager, 2 mois pour une maison individuelle et 3 mois pour la plupart des autres permis de construire, avec des délais plus longs dans certains secteurs protégés. Si le dossier est incomplet, la mairie a en général 1 mois pour demander les pièces manquantes, puis 3 mois pour les produire avant rejet. Une autorisation obtenue reste en principe valable 3 ans et peut être prolongée deux fois d’un an si les règles n’ont pas changé.
Ce cadrage évite un piège fréquent : déposer vite, puis perdre des semaines à corriger une qualification de départ qui aurait pu être sécurisée en une seule lecture sérieuse.
Les erreurs que je vois le plus souvent sur les dossiers d’urbanisme
La plupart des blocages ne viennent pas d’un refus de principe, mais d’une mauvaise lecture du projet. Je vois revenir les mêmes erreurs : confusion entre division de terrain et lotissement, oubli des secteurs protégés, mauvaise lecture des surfaces, ou dépôt d’un dossier incomplet parce que le projet a été monté trop vite.
| Erreur fréquente | Conséquence | Mon réflexe |
|---|---|---|
| Confondre division de terrain et lotissement | Mauvais formulaire, dossier incomplet ou requalification en cours d’instruction | Je vérifie s’il existe des voies, des réseaux ou des espaces communs |
| Se fier seulement à la surface du projet | On oublie qu’un carport, un abri ou une piscine peuvent compter différemment | Je calcule surface de plancher et emprise au sol séparément |
| Oublier le seuil de 150 m² | Plans non conformes si l’architecte est obligatoire | Je vérifie la surface totale après travaux avant de dessiner le dossier |
| Négliger le secteur protégé | Délais plus longs, pièces supplémentaires, avis d’autres services | Je contrôle le zonage avant d’arrêter le calendrier |
| Déposer trop vite | Demande de pièces manquantes et perte de plusieurs semaines | Je fais une relecture technique avant dépôt |
Le bon dossier n’est pas celui qui semble le plus simple sur le papier, mais celui qui colle exactement à la réalité du terrain et du bâti. C’est ce qui fait la différence entre un projet qui avance et un projet qui patine.
Le séquençage qui sécurise le mieux un projet mixte
Quand je dois arbitrer rapidement, je raisonne toujours dans cet ordre : d’abord le terrain, ensuite les seuils de construction, puis seulement l’assemblage du dossier. Si le projet touche à la fois au sol et au bâti, je préfère une demande cohérente et complète plutôt qu’une séparation artificielle entre plusieurs démarches. Cette discipline évite presque toujours les allers-retours inutiles avec la mairie.
- Je commence par le zonage et les servitudes.
- Je tranche ensuite entre aménagement, construction ou dossier mixte.
- Je vérifie les surfaces, l’architecte et les délais avant dépôt.
- Je garde enfin une marge de temps pour l’instruction et, si besoin, la prolongation.
En pratique, ce séquençage réduit les erreurs de qualification, limite les demandes de pièces complémentaires et évite de lancer un chantier sur une base fragile. Pour un projet d’urbanisme, c’est souvent cette rigueur initiale qui fait gagner le plus de temps.
