Permis de construire ou déclaration préalable - bien choisir

Benoît Courtois 6 avril 2026
Travaux de rénovation : découvrez si vous avez besoin d'un permis de construire ou d'une déclaration préalable pour votre projet.

Table des matières

La vraie question n’est pas seulement de trancher entre permis de construire ou déclaration préalable, mais de savoir quel dossier votre projet appelle réellement. Entre une extension discrète, une surélévation, un changement d’usage ou un aménagement de jardin, la frontière bouge vite dès que la surface, la façade ou la zone du terrain changent. Je vous propose ici une lecture simple, concrète et utile de la règle, avec les seuils à retenir, les cas qui basculent et les réflexes à avoir avant le dépôt.

Les repères qui évitent l’erreur de dossier

  • La mairie regarde d’abord l’impact du projet sur la surface, l’aspect extérieur et la structure, pas seulement son nom.
  • En zone urbaine d’un PLU, une extension peut rester en DP jusqu’à 40 m², mais le PC s’impose plus vite si la surface totale dépasse 150 m².
  • Hors zone urbaine d’un PLU ou en secteur protégé, le seuil pratique bascule plus tôt, avec un plafond de DP généralement plus bas.
  • Une DP est en principe instruite en 1 mois ; un PC prend 2 mois pour une maison individuelle et 3 mois pour les autres projets.
  • Si le dossier est incomplet, le délai d’instruction ne démarre qu’une fois toutes les pièces reçues.
  • Quand le projet dépasse 150 m² de surface de plancher après travaux, le recours à un architecte devient un point de vigilance majeur.

Ce que la mairie regarde en premier

Je vois souvent des particuliers raisonner à partir du mot qu’ils donnent à leur projet: véranda, abri, piscine, garage, surélévation. En pratique, la mairie regarde surtout ce que le projet change réellement. Est-ce qu’il crée de la surface ? Est-ce qu’il modifie la façade ? Est-ce qu’il touche à la structure porteuse ? Est-ce qu’il se situe dans une zone urbaine d’un PLU ou dans un secteur protégé ?

C’est cette logique qui distingue le petit dossier du dossier plus lourd. La déclaration préalable sert à encadrer les travaux de moindre impact. Le permis de construire intervient dès que le projet devient plus structurant, plus visible ou plus sensible au regard des règles locales d’urbanisme.
Critère Déclaration préalable Permis de construire
Nature du projet Travaux ou constructions de plus faible importance, modifications limitées Projets plus importants, avec impact plus marqué sur le bâtiment ou le terrain
Lecture de la mairie Contrôle allégé, mais réel Contrôle plus complet, avec examen plus poussé du dossier
Délai d’instruction En principe 1 mois 2 mois pour une maison individuelle, 3 mois pour les autres projets
Logique pratique Projet mesuré, souvent extérieur ou limité en surface Projet plus ambitieux, extension forte, surélévation importante ou modification structurelle

Je conseille toujours de raisonner en deux temps: l’impact du projet, puis le cadre local. C’est ce second point, souvent sous-estimé, qui fait basculer le dossier vers les seuils à surveiller.

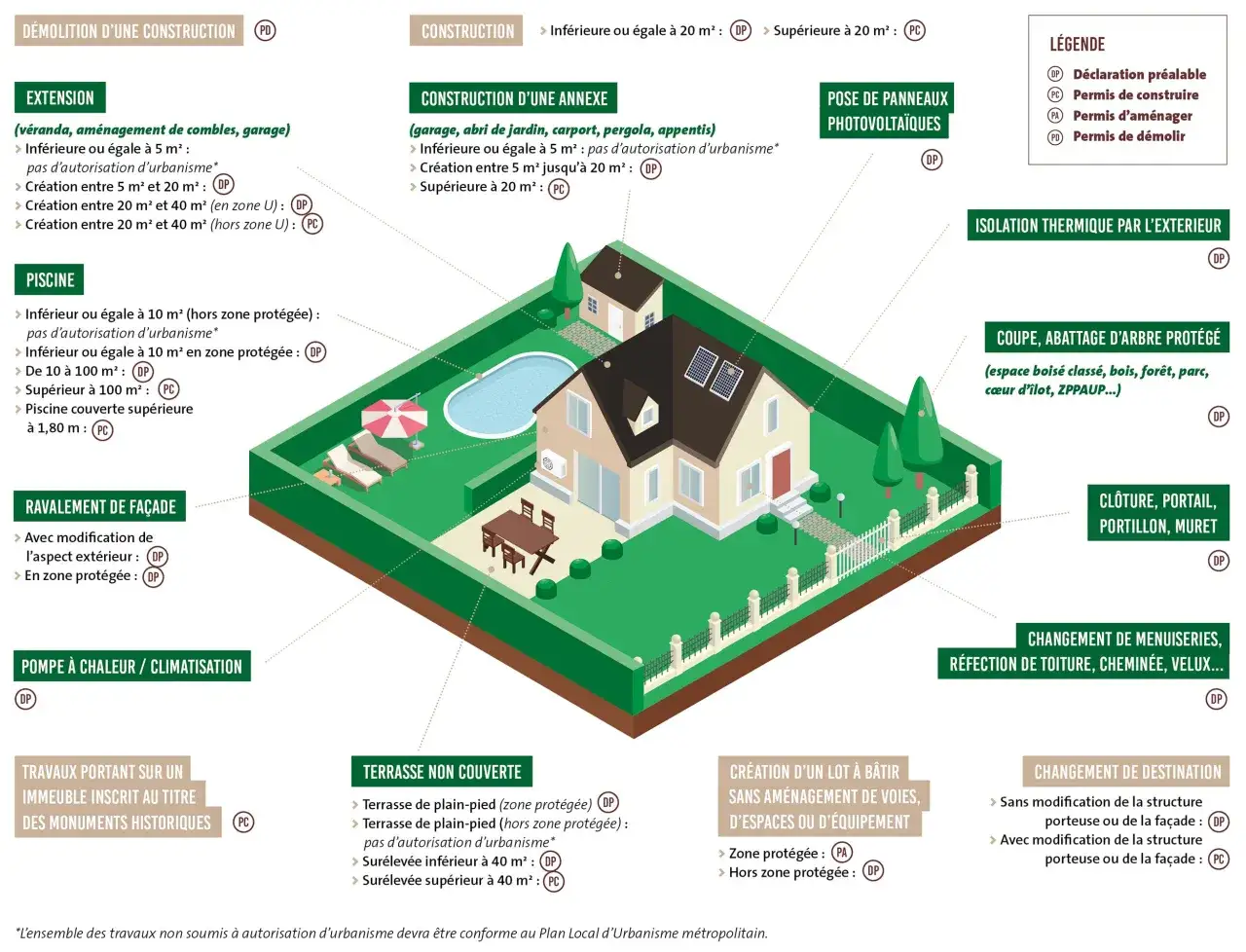

Schéma illustrant les travaux nécessitant un permis de construire ou une déclaration préalable, comme une extension ou une piscine.

Les seuils qui font basculer le dossier

La vraie difficulté, ce n’est pas la théorie, c’est le calcul. Deux notions reviennent partout: la surface de plancher et l’emprise au sol. La première correspond à la surface construite intérieure, close et couverte, avec une hauteur sous plafond suffisante. La seconde mesure la projection verticale du volume du bâtiment sur le terrain. En clair, je regarde toujours les deux, parce qu’un projet peut rester modeste sur un plan et dépasser le seuil sur l’autre.

Situation Régime le plus fréquent Point de vigilance
Extension ou surélévation en zone urbaine d’un PLU DP jusqu’à 40 m² dans de nombreux cas Si la création dépasse 20 m² et porte la surface totale au-delà de 150 m², le PC et l’architecte deviennent nécessaires
Extension ou surélévation hors zone urbaine d’un PLU ou en secteur protégé DP jusqu’à 20 m² en principe Au-delà de 20 m², on passe au PC
Changement de destination sans modification de façade ni de structure porteuse DP Le PLU local doit quand même être vérifié
Changement de destination avec modification de façade et/ou de structure porteuse PC Le passage à 150 m² de surface de plancher après travaux déclenche aussi la question de l’architecte

Le seuil de 150 m² est décisif dans beaucoup de dossiers de maison. Dès que la surface finale dépasse ce niveau, je considère qu’il faut arrêter de raisonner “petit projet” et basculer sur une lecture plus stricte. C’est particulièrement vrai pour les extensions, les surélévations et certaines reconversions de locaux.

Autre réflexe utile: vérifier si le terrain se trouve dans une zone urbaine d’un PLU ou dans un secteur protégé. Cette seule information peut changer la lecture du dossier. C’est pour cela qu’un projet identique peut relever de la DP dans un quartier et du PC dans un autre.

Ce cadre explique pourquoi un même projet peut changer de régime selon sa localisation. Les exemples suivants rendent la règle beaucoup plus concrète.

Les cas concrets qui reviennent le plus souvent

Une extension ou une surélévation

Pour une extension légère, la DP suffit souvent. Mais dès que la surface créée augmente, la règle se durcit vite. En zone urbaine d’un PLU, une extension ou une surélévation peut rester sous régime déclaratif jusqu’à 40 m². Hors de cette configuration, le plafond pratique descend à 20 m². Et si l’extension fait dépasser 150 m² de surface de plancher au total, je ne me pose plus la question longtemps: on entre dans le champ du PC, avec les contraintes qui vont avec.

Un abri de jardin, une pergola ou un carport

Ce sont les projets qui paraissent les plus simples, et pourtant ce sont souvent ceux qui créent les mauvaises surprises. Un abri de jardin de petite taille peut relever d’aucune formalité ou d’une DP selon la surface et la localisation. Au-delà de 20 m², le PC devient la règle. Pour une pergola ou un carport, il faut être encore plus attentif au PLU: certains les traitent comme une nouvelle construction, d’autres comme une extension. Je préfère donc ne jamais les classer “à vue de nez”.

Une piscine ou sa couverture

La piscine est un bon exemple de projet où la surface et la couverture changent tout. Un bassin de moins de 10 m² peut, selon le cas, rester très léger à traiter. Entre 10 et 100 m², la déclaration préalable est fréquente. Au-delà de 100 m², on passe au permis. Et si la couverture dépasse 1,80 m de hauteur, le dossier devient plus lourd, souvent avec un PC. Ici, le détail qui compte, ce n’est pas seulement le bassin, mais aussi l’abri qui le recouvre.

Lire aussi : Extension de maison en bois sans permis de construire, les règles

Un changement de destination

Transformer un garage en pièce de vie, un local commercial en logement ou un bureau en habitation ne relève pas du même raisonnement qu’un simple agrandissement. Sans modification de façade ou de structure porteuse, la DP est en principe suffisante. Dès qu’on touche à la façade ou à la structure, le PC s’impose. Je trouve ce point particulièrement important, parce que beaucoup de dossiers semblent “administrativement simples” alors qu’ils modifient en profondeur le bâtiment.

Dans les cas concrets, le bon réflexe est donc de regarder la surface, la façade et la structure ensemble, pas séparément. C’est justement ce qui permet de préparer le dossier correctement dès le départ.

Déposer le bon dossier sans perdre de temps

Une fois le régime identifié, la procédure elle-même doit rester propre et cohérente. Je recommande toujours la même séquence: vérifier le PLU ou le secteur protégé, confirmer les surfaces, choisir le bon formulaire, puis déposer un dossier complet. À Paris, le dépôt passe par le BASU ; ailleurs, la mairie ou le dépôt dématérialisé selon la commune restent la règle.

  1. Je commence par vérifier les règles locales d’urbanisme et, si besoin, je demande un certificat d’urbanisme pour sécuriser le terrain.
  2. Je calcule la surface de plancher et l’emprise au sol après travaux, pas seulement avant.
  3. Je choisis le dossier adapté: DP pour les travaux modestes, PC pour les projets plus importants ou structurels.
  4. Je dépose un dossier complet, car une pièce manquante décale le point de départ du délai d’instruction.

Dans les faits, une DP complète est en principe instruite en 1 mois. Pour un PC, il faut compter 2 mois pour une maison individuelle et 3 mois pour les autres projets. Si le dossier est incomplet, la mairie demande les pièces manquantes dans le mois, et le délai ne repart qu’une fois le dossier complété.

Après accord, l’affichage sur le terrain n’est pas une formalité décorative. Le panneau doit être visible de la voie publique, mesurer au moins 80 cm de côté et rester en place sans interruption pendant toute la durée des travaux. Pour les travaux courts, la durée minimale d’affichage reste de 2 mois. C’est ce qui déclenche aussi, très concrètement, les délais de recours des tiers.

Quand le projet relève d’un permis, je n’oublie pas non plus la déclaration d’ouverture de chantier au démarrage, puis la DAACT à la fin. Ce sont des démarches faciles à négliger, mais elles ferment juridiquement le dossier.

Les erreurs qui coûtent du temps et parfois cher

  • Confondre surface de plancher et emprise au sol, alors que les deux peuvent faire basculer le projet.
  • Oublier de vérifier si le terrain est en zone urbaine d’un PLU ou en secteur protégé.
  • Commencer les travaux avant la fin du délai d’instruction ou avant la décision explicite ou tacite.
  • Penser qu’une petite extension reste forcément en DP, alors qu’une surface totale supérieure à 150 m² change la donne.
  • Oublier le recours à l’architecte quand la surface finale dépasse le seuil légal.
  • Ne pas anticiper les taxes et les déclarations qui suivent les travaux, alors qu’une construction nouvelle, un garage, une piscine ou une véranda peuvent aussi avoir un impact fiscal.

Le piège le plus fréquent n’est pas le formulaire. C’est l’estimation approximative du projet. Une bonne mesure au départ évite généralement un refus, une demande de pièces complémentaires ou une régularisation pénible après coup.

Les vérifications que je fais avant d’envoyer un dossier

Avant de déposer, je fais toujours ce contrôle final, parce qu’il tranche la majorité des hésitations sans alourdir le projet:

  • Je confirme la zone du terrain et les règles du PLU.
  • Je vérifie s’il existe un secteur protégé ou une contrainte patrimoniale.
  • Je recalcule la surface de plancher et l’emprise au sol après travaux.
  • Je contrôle le seuil de 150 m² si le projet agrandit une maison ou modifie un bâtiment existant.
  • Je vérifie si la façade ou la structure porteuse sont touchées.
  • Je prépare l’affichage sur terrain dès l’obtention de la décision.

Si un doute sérieux subsiste, je préfère faire relire le montage avant dépôt plutôt que de corriger après coup. En urbanisme, cette discipline-là fait souvent gagner plus de temps qu’elle n’en coûte, surtout quand le projet est proche des seuils ou situé dans une zone sensible.

Questions fréquentes

En zone urbaine d’un PLU, une extension ou une surélévation peut souvent rester en déclaration préalable jusqu’à 40 m². Hors zone urbaine d’un PLU ou en secteur protégé, le plafond pratique descend en principe à 20 m². Dès que la surface totale après travaux dépasse 150 m², le permis de construire et la question de l’architecte deviennent des points clés.

Si le changement de destination ne modifie ni la façade ni la structure porteuse, la déclaration préalable suffit en principe. En revanche, dès qu’il y a une modification de façade ou de structure, le permis de construire s’impose. L’article rappelle aussi qu’il faut toujours vérifier le PLU local avant de déposer.

Un bassin de moins de 10 m² peut rester très léger à traiter. Entre 10 et 100 m², la déclaration préalable est fréquente. Au-delà de 100 m², le permis de construire devient la règle, et une couverture de plus de 1,80 m de hauteur alourdit aussi le dossier.

Une déclaration préalable est en principe instruite en 1 mois. Pour un permis de construire, il faut compter 2 mois pour une maison individuelle et 3 mois pour les autres projets. Si le dossier est incomplet, le délai ne démarre qu’une fois toutes les pièces reçues, et l’affichage sur le terrain doit ensuite rester visible pendant au moins 2 mois.
