Construire une maison ne se résume jamais à choisir un plan séduisant. Le terrain, les règles d’urbanisme, le contrat, le budget et le suivi du chantier pèsent souvent davantage que le dessin initial, et ce sont eux qui décident si le projet reste maîtrisé ou non. Dans cet article, je vais aller droit aux points utiles pour transformer une idée de maison en opération réellement réaliste, du premier cadrage jusqu’à la réception.
Les points à verrouiller avant de lancer la construction
- Définir le besoin réel de la maison avant de parler style ou surface.
- Vérifier la constructibilité du terrain, le PLU, les servitudes et l’état du sol.
- Choisir le bon cadre contractuel selon le niveau de contrôle souhaité.
- Construire un budget complet, avec marge pour les postes oubliés.
- Anticiper le permis, les délais administratifs et la réception du chantier.

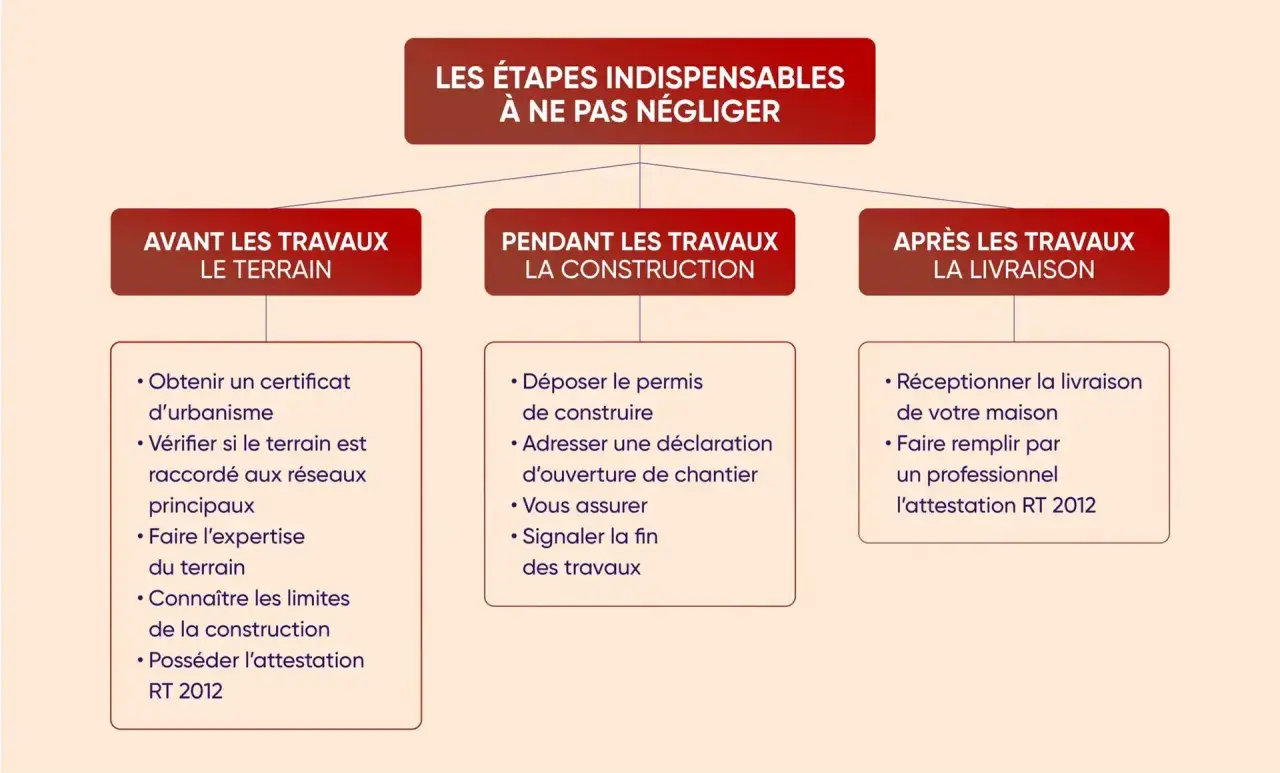

Poser un cadre clair avant de dessiner la maison
Je commence toujours par une question simple : à quoi doit servir cette maison dans cinq, dix ou quinze ans ? Une construction neuve doit répondre à un mode de vie, pas seulement à une envie du moment. Si la famille va s’agrandir, si le télétravail compte vraiment, si l’on veut limiter les charges de chauffage ou préparer une revente future, ces critères doivent entrer dans le projet dès le départ.
À ce stade, je conseille de fixer quatre lignes de décision très concrètes :
- la surface utile réellement nécessaire, pas la surface “idéale” au sens abstrait ;
- le nombre de pièces et leur usage exact, y compris bureau, rangement, cellier ou suite parentale ;
- la forme de la maison, de plain-pied ou à étage, selon le terrain et le budget ;
- le niveau de prestation accepté, car une maison simple et bien conçue coûte souvent moins cher à faire vivre qu’un projet trop ambitieux.
Cette phase de cadrage est aussi le moment d’arbitrer la compacité, l’orientation et la performance énergétique. Une maison compacte, bien orientée et pensée pour limiter les déperditions sera plus cohérente avec les exigences actuelles qu’un plan trop éclaté, même s’il paraît plus spectaculaire sur papier. Une fois ce cadre posé, le terrain peut être évalué sans fantasme, ce qui change tout dans la suite.
Terrain, urbanisme et sol les trois vérifications qui changent tout
Un terrain mal choisi peut renchérir tout le reste du projet. Avant de parler façade ou cuisine, je regarde toujours la faisabilité réelle : constructibilité, raccordements, contraintes locales et qualité du sol. C’est souvent là que les écarts de budget apparaissent, bien avant le premier coup de pelle.
Le point de départ, c’est le document d’urbanisme applicable. Le PLU, les servitudes, les reculs imposés, la hauteur autorisée, les prescriptions de toiture ou de façade, tout cela peut réduire fortement la liberté de conception. Dans certaines zones, les Bâtiments de France peuvent aussi imposer des contraintes supplémentaires sur les menuiseries, les matériaux ou la couleur des façades. Un terrain apparemment attractif peut donc se révéler coûteux s’il oblige à revoir les plans de fond en comble.
Je vérifie ensuite la viabilisation. Un terrain non raccordé aux réseaux peut demander des travaux de VRD, c’est-à-dire de voirie et réseaux divers, pour amener l’eau, l’électricité, l’assainissement et parfois le télécom. Quand les réseaux sont éloignés, la facture grimpe vite. Dans le même esprit, un terrain en pente, humide ou enclavé peut compliquer les fondations, l’accès des engins et la gestion des eaux pluviales.
| Vérification | Pourquoi elle compte | Ce que je regarde en pratique |
|---|---|---|
| PLU et servitudes | Ils fixent ce qui est autorisé ou interdit | Implantation, hauteur, aspect extérieur, stationnement |
| Certificat d’urbanisme | Il sécurise la lecture du terrain avant d’aller plus loin | Règles applicables, taxes, réseaux, faisabilité générale |
| Viabilisation | Elle peut faire varier fortement le budget | Distance aux réseaux, nature du raccordement, assainissement |
| Étude de sol | Elle limite les mauvaises surprises structurelles | Nature du terrain, portance, risque argile ou tassement |
| Accès chantier | Elle conditionne la logistique et les coûts de travaux | Largeur d’accès, stockage, circulation des camions |
Sur les sols argileux ou dans les secteurs à risque, l’étude géotechnique n’est pas un luxe. Dans certains cas, elle est même obligatoire. Pour un terrain de maison individuelle, je considère qu’un chiffrage sérieux sans lecture du sol est incomplet, parce que les fondations ne se corrigent pas aussi facilement qu’un plan intérieur. Quand le terrain est validé, je passe immédiatement au contrat, car le cadre juridique peut être aussi décisif que la qualité du sol.
Choisir le bon contrat de construction selon le niveau de contrôle recherché
Le mode contractuel change tout : responsabilité, souplesse, prix, délais et niveau de coordination. Le Service-Public distingue quatre cadres possibles pour faire construire une maison avec un professionnel. En pratique, je les lis toujours à travers une seule question : qui porte le risque, et qui coordonne réellement le chantier ?
| Contrat | Quand il convient | Atout principal | Point de vigilance |
|---|---|---|---|
| CCMI | Maison individuelle avec constructeur unique | Prix et délais mieux encadrés, garantie de livraison | Bien lire les exclusions, options et adaptations au sol |
| Maîtrise d’œuvre | Projet plus personnalisé, avec plusieurs entreprises | Souplesse architecturale et pilotage technique sur mesure | Coordination plus exigeante et honoraires à cadrer précisément |
| Entreprises séparées | Vous acceptez de multiplier les interlocuteurs | Possibilité de comparer lot par lot | Risque de désordre de coordination si le suivi est faible |
| VEFA | Achat d’un logement vendu sur plan | Cadre juridique déjà structuré | Moins adapté à une maison sur terrain nu et personnalisation limitée |
Il y a aussi un point souvent oublié : au-delà de 150 m² de surface de plancher, le recours à un architecte devient obligatoire pour un particulier qui construit pour lui-même. Cette règle change la manière de construire le dossier, mais elle apporte aussi un vrai gain de cohérence quand la maison devient techniquement plus complexe.
Dans le contrat, je vérifie systématiquement la description précise des travaux, les délais, les pénalités éventuelles, les modalités de paiement et la prise en charge des adaptations de sol. Une ligne mal rédigée sur le terrassement ou la reprise des fondations peut coûter beaucoup plus cher que l’honoraire de départ. Une fois le cadre contractuel verrouillé, la vraie question devient le budget global.
Chiffrer le budget sans oublier les postes invisibles
Le budget d’une maison neuve se lit en deux lignes : le terrain et tout le reste. Sur le marché actuel, le coût de construction hors terrain se situe souvent autour de 1 500 à 2 500 €/m² pour un projet standard, avec des écarts nets selon la région, le niveau de finition et la complexité architecturale. Pour une maison de 120 m², cela donne déjà un ordre de grandeur de 180 000 à 300 000 € rien que pour la construction.
Le problème, c’est que les dérapages viennent presque toujours des postes périphériques. J’aime donc raisonner en budget complet, pas seulement en prix au mètre carré.
| Poste | Ordre de grandeur en 2026 | Ce qu’il faut vérifier |
|---|---|---|
| Terrain | Très variable selon la commune, souvent 60 000 à 150 000 € et plus | Constructibilité, surface, desserte, servitudes, pente |
| Frais d’acquisition | Environ 5 000 à 12 000 € selon le prix du terrain | Notaire, taxes et frais liés à l’achat |
| Étude de sol | Environ 1 000 à 1 500 € | Nature du terrain, profondeur des sondages, adaptation des fondations |
| Viabilisation et VRD | Souvent 5 000 à 15 000 €, parfois plus | Distance aux réseaux, assainissement, accès chantier |
| Construction | 1 500 à 2 500 €/m² hors terrain | Niveau de gamme, forme du bâti, choix techniques |
| Extérieurs et finitions | 10 000 à 30 000 € selon le projet | Terrasse, clôtures, cuisine, placards, jardin, peinture |
| Taxe d’aménagement | Variable selon la commune et la surface | Montant local, nature du projet, surface taxable |
J’ajoute toujours une réserve de 10 % au minimum. Sur un projet de 250 000 €, cela représente 25 000 € de marge utile, et ce n’est pas du luxe. Les devis sont souvent comparés à tort alors qu’ils ne couvrent pas la même chose : certains incluent la finition intérieure, d’autres non ; certains prévoient les raccordements, d’autres les laissent en dehors du lot. Si le budget est mal cadré, le permis arrive parfois trop tôt pour un projet qui n’est pas encore finançable.
Obtenir le permis et garder le bon tempo administratif
Pour une maison neuve, on est presque toujours sur un permis de construire, pas sur une simple déclaration préalable. L’ANIL rappelle qu’un permis de construire portant sur une maison individuelle est instruit en principe en deux mois à compter du dépôt d’un dossier complet. Le mot important ici, c’est “complet” : tant que le dossier est incomplet, le délai ne court pas vraiment.
Je découpe cette séquence en étapes simples :
- Vérifier la faisabilité urbaine et les contraintes du terrain.
- Faire établir les plans, les notices et les pièces techniques, notamment celles liées à la réglementation environnementale applicable.
- Déposer le permis en mairie et attendre l’instruction.
- Afficher l’autorisation sur le terrain dès sa délivrance, de façon visible depuis l’espace public.
- Prévoir le délai de recours des tiers, qui est de deux mois à compter d’un affichage régulier.
- Commencer les travaux dans le délai de validité, qui est de trois ans, avec possibilité de prolongation deux fois un an.
En pratique, je conseille souvent de ne pas précipiter les dépenses lourdes avant d’avoir sécurisé le calendrier administratif. Un permis valide n’efface pas les questions de droit privé, ni les éventuels litiges de voisinage. Il vérifie la conformité au droit de l’urbanisme, pas tout le reste. Dans les secteurs protégés ou sensibles, il faut aussi accepter des délais plus longs, ce qui plaide pour un montage de dossier plus anticipé.
Le bon réflexe consiste donc à travailler le permis comme un jalon stratégique, pas comme une simple formalité. Une fois cette étape absorbée, le chantier peut commencer, mais il demande alors une vigilance quotidienne.
Piloter le chantier jusqu’à la réception sans perdre le contrôle
Une fois le chantier ouvert, le risque principal n’est plus administratif : il devient opérationnel. C’est là que je vois apparaître les glissements de délai, les arbitrages de dernière minute et les avenants mal compris. Le maître d’ouvrage, c’est vous ; cela signifie que même avec un constructeur ou un maître d’œuvre, il faut garder une lecture claire de ce qui est prévu, de ce qui est livré et de ce qui change en cours de route.
Un chantier bien tenu repose sur quelques habitudes simples :
- faire un point régulier sur l’avancement réel, pas seulement sur le planning théorique ;
- noter chaque modification par écrit avant qu’elle soit exécutée ;
- documenter les phases sensibles avec des photos, surtout pour le gros œuvre et les réseaux ;
- vérifier que les délais de séchage, d’approvisionnement et d’intervention des lots techniques sont cohérents ;
- garder une trace des paiements et des demandes de travaux supplémentaires.
Je fais aussi une distinction nette entre le gros œuvre, qui structure la maison, et le second œuvre, qui la rend habitable. Le premier supporte la structure ; le second regroupe l’isolation, les cloisons, l’électricité, la plomberie, les revêtements et la finition. C’est souvent dans le second œuvre que les écarts de qualité deviennent visibles, parce que les détails y sont plus nombreux et plus faciles à négliger.
Au moment de la réception, je regarde tout avec méthode. Les réserves doivent être formulées précisément, pièce par pièce si nécessaire, sans phrases vagues qui ne protègent personne. La réception ouvre ensuite les garanties utiles : la garantie de parfait achèvement pendant un an, la garantie biennale pour certains équipements pendant deux ans, et la garantie décennale pour les désordres graves pendant dix ans. C’est le dernier moment où le document compte autant que le chantier lui-même.
Quand la maison est livrée, il reste encore la déclaration attestant l’achèvement et la conformité des travaux à déposer, puis le temps de vérifier que le projet est bien allé jusqu’au bout de sa logique administrative. Ce dernier contrôle évite bien des discussions inutiles plus tard.
Les derniers contrôles que je fais avant de signer
Avant de signer définitivement, je prends toujours une minute pour relire le projet comme si je n’en étais pas l’auteur. Est-ce que le terrain supporte réellement la maison prévue ? Est-ce que le budget tient avec une marge de sécurité ? Est-ce que le contrat reflète bien la réalité du chantier ? Est-ce que le permis a été pensé avec le bon calendrier ? Si la réponse est oui à ces quatre questions, le projet a déjà franchi la partie la plus fragile.
Je préfère, pour ma part, une maison un peu moins ambitieuse mais juridiquement propre, techniquement cohérente et financièrement respirable. C’est souvent là que se joue la différence entre un projet tendu et une construction sereine. Un bon dossier n’est pas celui qui promet le plus ; c’est celui qui reste solide du premier plan à la remise des clés.
