Maître d'ouvrage en rénovation - comment garder la main

Eugène Hoarau 9 juillet 2026
Un maître d'ouvrage, casque jaune, étudie des plans sur une table en bois dans une maison en pierre en rénovation.

Table des matières

Dans un chantier, le point le plus fragile n’est pas toujours la technique, mais la place de chacun. Le maître d’ouvrage porte le projet, fixe le cap, arbitre le budget et sécurise les choix qui engagent le bien pendant des années. Quand ce rôle est clair, une rénovation avance plus vite et coûte moins cher en corrections. Quand il l’est moins, les retards, les surcoûts et les malfaçons apparaissent vite.

Les repères utiles pour piloter un chantier sans perdre la main

  • Le maître d’ouvrage est la personne publique ou privée pour le compte de laquelle les travaux sont réalisés.
  • Il définit le besoin, valide les arbitrages, signe les contrats et réceptionne l’ouvrage.
  • Le maître d’œuvre conçoit et coordonne, mais n’exécute pas les travaux.
  • L’assurance dommages-ouvrage doit être souscrite avant l’ouverture du chantier pour les travaux concernés.
  • La réception déclenche les garanties, dont la décennale pendant 10 ans et la garantie de bon fonctionnement pendant 2 ans.
  • Avant de signer, il faut verrouiller l’urbanisme, les assurances et les formalités de fin de chantier.

Le rôle réel du maître d’ouvrage dans un projet de travaux

Je le résume simplement: c’est la personne pour le compte de laquelle les travaux sont réalisés. En clair, le maître d’ouvrage n’est pas un spectateur. Il porte l’objectif, arbitre les variantes, valide les dépenses et accepte l’ouvrage à la fin.

Dans une rénovation, ce rôle change selon le contexte. Un particulier qui refait une maison, un syndic qui pilote des travaux votés en copropriété, un investisseur qui restructure un immeuble ou une collectivité qui lance une opération n’ont pas les mêmes contraintes, mais ils jouent tous la même partition: décider, financer, faire exécuter, réceptionner.

Je conseille toujours de garder une distinction nette entre ce qui relève de la stratégie du projet et ce qui relève du chantier lui-même. Le premier niveau appartient au maître d’ouvrage, le second est souvent confié à un professionnel. Quand cette frontière est brouillée, les devis se multiplient, les arbitrages se perdent et personne ne sait plus qui tranche.

Cette clarification est importante, parce qu’elle conditionne la suite du projet: budget, choix des intervenants et niveau de contrôle réel sur l’exécution.

Ce qu’il faut cadrer avant de signer le premier devis

Avant de signer

le premier devis, je commence par trois questions très simples: qu’est-ce qu’on transforme exactement, jusqu’où va la rénovation et quel niveau d’inconfort on accepte pendant les travaux ? C’est ce cadrage qui évite les projets qui grossissent en silence.

Définir le périmètre utile

Une rénovation légère, comme de la peinture, des sols ou une cuisine, ne demande pas la même organisation qu’un chantier qui touche la structure, la toiture, l’électricité encastrée ou l’isolation complète. Plus le projet affecte des éléments techniques imbriqués, plus il faut un pilotage serré et des documents précis. J’aime bien faire écrire noir sur blanc ce qui est inclus, ce qui est exclu et ce qui dépend d’une découverte en cours de chantier.

Bloquer le budget avec une marge réelle

Sur un chantier simple, on peut rester assez proche des devis. Sur une rénovation lourde, je garde presque toujours une marge de sécurité. En pratique, une réserve de 10 à 15 % est souvent saine, parce qu’un plancher qui réserve une surprise, une alimentation électrique à reprendre ou un mur porteur à traiter changent vite l’équilibre financier. Le bon réflexe n’est pas de tout surdimensionner, mais de ne pas construire un budget qui ne supporte aucun aléa.

Lire aussi : Terrasse en bois - le vrai budget selon les essences et la pose

Vérifier l’urbanisme avant le chantier

Dès qu’il y a modification de façade, extension, changement de destination ou travaux visibles depuis l’extérieur, il faut vérifier le régime d’autorisation. Et si la surface de plancher après travaux dépasse 150 m², le recours à un architecte devient obligatoire dans plusieurs cas. Je préfère perdre une journée au début plutôt que plusieurs semaines plus tard à corriger un dossier incomplet ou un chantier mal autorisé.

Quand ce cadrage est posé, la vraie confusion commence souvent au moment de choisir qui fait quoi sur le projet. C’est là que la distinction entre décideur et coordonnateur devient essentielle.

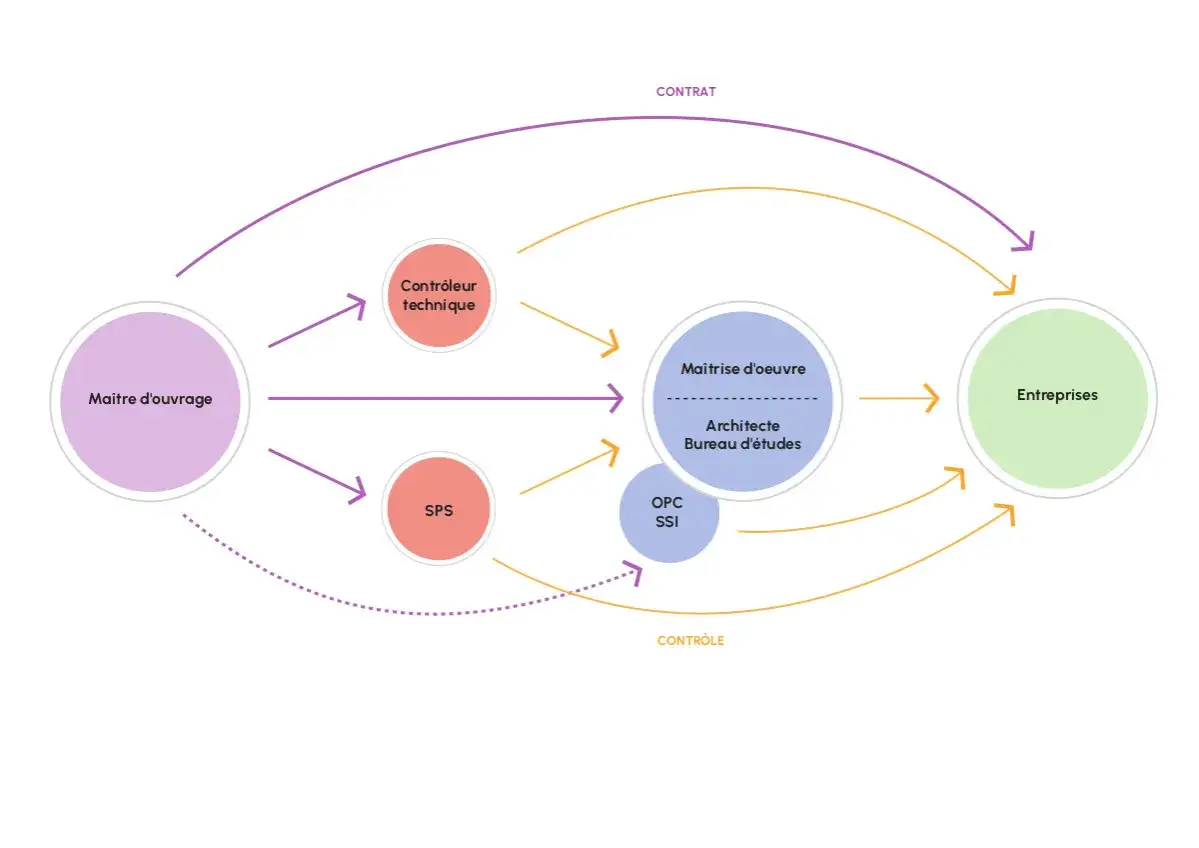

Diagramme montrant les relations entre le **maître d'ouvrage**, le contrôle technique, SPS, la maîtrise d'œuvre, et les entreprises.

Maître d’ouvrage, maître d’œuvre et entreprises ne jouent pas le même rôle

On confond souvent ces fonctions, alors qu’elles ne couvrent ni la même mission, ni le même risque. Le maître d’ouvrage décide et finance, le maître d’œuvre conçoit et coordonne, et les entreprises exécutent les travaux. Si vous mélangez ces trois niveaux, vous perdez vite la maîtrise du chantier.

Acteur Mission principale Ce qu’il signe Point de vigilance
Maître d’ouvrage Définit le besoin, le budget, le calendrier et valide les choix finaux Contrats, avenants, réception des travaux Il reste le pilote du projet, même s’il délègue une partie de la conduite
Maître d’œuvre Conçoit le projet, prépare les pièces techniques et coordonne les intervenants Contrat de maîtrise d’œuvre Il conseille et contrôle, mais ne réalise pas les travaux
Entreprises et artisans Exécutent les travaux sur leur lot Devis, marchés de travaux, attestations d’assurance Leur périmètre doit être précis pour éviter les zones grises

L’ANIL rappelle que le contrat de maîtrise d’œuvre n’est pas réglementé, ce qui impose d’être particulièrement attentif aux clauses, aux limites de mission et aux modalités de coordination. De mon point de vue, c’est justement là que les litiges naissent le plus souvent: quand le projet repose sur des attentes implicites au lieu d’un cadrage écrit.

Si vous signez plusieurs contrats d’entreprise directement avec les corps de métier, vous gardez la main, mais vous assumez aussi davantage la cohérence d’ensemble. C’est viable, mais seulement si le planning, les interfaces techniques et les responsabilités sont réellement suivis.

Cette mécanique contractuelle ne sert à rien si les assurances ne sont pas en ordre. C’est le filet de sécurité du projet, et trop de maîtres d’ouvrage le découvrent trop tard.

Les assurances et garanties qui protègent vraiment le chantier

Comme le rappelle Service Public, l’assurance dommages-ouvrage doit être souscrite avant l’ouverture du chantier lorsque les travaux relèvent de la construction ou de la réhabilitation d’un bâtiment. Elle préfinance les réparations liées à la garantie décennale sans attendre qu’un tribunal tranche les responsabilités.

Je demande toujours, avant le démarrage, l’attestation de responsabilité décennale de chaque professionnel. Elle doit correspondre à l’activité réellement exercée, sinon elle ne protège pas grand-chose. Sur le terrain, je vois encore trop de dossiers où l’attestation est présente, mais mal ciblée ou inadaptée au lot concerné.

Dispositif Quand il compte Ce qu’il couvre
Assurance dommages-ouvrage À souscrire avant l’ouverture du chantier Préfinance les réparations des dommages de nature décennale, sans recherche préalable de responsabilité
Garantie décennale Pendant 10 ans après la réception Désordres graves qui compromettent la solidité de l’ouvrage ou le rendent impropre à sa destination
Garantie de parfait achèvement Pendant 1 an après la réception Tous les désordres signalés à la réception ou notifiés ensuite pendant cette période
Garantie de bon fonctionnement Pendant 2 ans après la réception Les éléments d’équipement dissociables devenus défaillants

Le point de bascule, c’est la réception des travaux. À partir de là, les garanties commencent à courir. Je ne signe jamais cette étape à la légère: ce qui est noté au procès-verbal, ou notifié ensuite par écrit, compte bien plus qu’un échange oral avec l’entreprise.

Si aucun assureur ne veut couvrir le dossier, le maître d’ouvrage peut saisir le Bureau central de tarification. C’est un filet de sécurité, pas un confort, mais il évite qu’un projet reste bloqué faute de couverture.

Une fois le cadre contractuel et assurantiel sécurisé, il reste un autre terrain sur lequel beaucoup de projets trébuchent: les démarches d’urbanisme et les formalités de chantier.

Les formalités administratives qui évitent un chantier bloqué

Un chantier se bloque souvent pour des raisons administratives très simples. Ce n’est pas spectaculaire, mais c’est fréquent.

  • Avant de commencer, vérifiez s’il faut une déclaration préalable ou un permis de construire. Si un permis est obtenu, la DOC doit être déposée dès le début des travaux.
  • À la fin, la DAACT informe la mairie que les travaux sont achevés et conformes à l’autorisation. Dans les cas concernés, l’administration dispose en principe de 3 mois pour contester la conformité.
  • Si le chantier touche des réseaux enterrés, aériens ou subaquatiques, il faut gérer la logique DT-DICT avant de creuser ou de percer.
  • Pour un changement de destination, une extension ou des travaux de façade, le dossier d’urbanisme doit être verrouillé avant la commande des entreprises.

Je vois trop de maîtres d’ouvrage découvrir ces étapes au pire moment, quand les équipes sont déjà réservées et que le calendrier est lancé. Un dossier propre au départ vaut mieux qu’un chantier « presque conforme » qu’on essaie de régulariser après coup.

Quand ces formalités sont sécurisées, les erreurs les plus coûteuses se déplacent vers le pilotage quotidien: devis mal comparés, réserves non écrites, réception bâclée. C’est là que le rôle du maître d’ouvrage devient vraiment visible.

Les réflexes qui évitent de perdre la main en cours de chantier

Quand je fais le tri entre un chantier fluide et un chantier pénible, je retrouve presque toujours les mêmes bons réflexes. Ils sont simples, mais ils changent tout.

  • Je fais préciser par écrit le périmètre exact des travaux, les exclusions, les délais et les modalités de paiement.
  • Je compare des devis réellement comparables, lot par lot, au lieu de juger seulement le total.
  • Je demande les attestations d’assurance avant l’ouverture du chantier, pas après le premier incident.
  • Je prépare la réception comme une vraie étape de contrôle, avec des réserves écrites si nécessaire.
  • Je garde toutes les pièces du dossier, y compris plans, notices, échanges et preuves de conformité.
  • Pour une rénovation énergétique ambitieuse, je n’exclus pas un accompagnement dédié, surtout quand il faut articuler aides, technique et calendrier.

Au fond, un bon maître d’ouvrage ne cherche pas à tout faire lui-même. Il cherche à garder la maîtrise des décisions qui comptent, à entourer le chantier des bons intervenants et à ne rien laisser de décisif dans le flou. C’est souvent là que se joue la qualité finale, bien plus que dans le dernier carrelage posé.

Questions fréquentes

Le maître d’ouvrage décide du besoin, du budget, du calendrier et signe les contrats. Le maître d’œuvre conçoit le projet, prépare les pièces techniques et coordonne les intervenants, mais n’exécute pas les travaux.

Il faut définir précisément le périmètre des travaux, les exclusions, le niveau d’inconfort accepté et le budget avec une marge de sécurité. Pour une rénovation lourde, une réserve de 10 à 15 % est souvent saine. Il faut aussi vérifier le régime d’urbanisme, surtout en cas de modification de façade, d’extension ou de changement de destination.

L’assurance dommages-ouvrage doit être souscrite avant l’ouverture du chantier pour les travaux concernés. Il faut aussi récupérer l’attestation de responsabilité décennale de chaque professionnel et vérifier qu’elle correspond bien à l’activité réellement exercée.

La réception marque le point de départ des garanties. Après cette étape, la garantie de parfait achèvement court pendant 1 an, la garantie de bon fonctionnement pendant 2 ans et la garantie décennale pendant 10 ans pour les désordres graves.

Avant de commencer, il faut vérifier si une déclaration préalable ou un permis de construire est nécessaire. Si un permis a été obtenu, la DOC doit être déposée dès le début du chantier. À la fin, la DAACT informe la mairie que les travaux sont achevés et conformes, et la conformité peut être contestée dans les cas concernés pendant 3 mois en principe.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags

urbanisme
maîtrise d'ouvrage
maîtrise d'œuvre
dommages-ouvrage
réception
Autor Eugène Hoarau
Eugène Hoarau
Je m'appelle Eugène Hoarau et j'ai trois ans d'expérience dans le domaine de l'urbanisme, de l'immobilier et du droit immobilier. Mon intérêt pour ces sujets a émergé lors de mes études, où j'ai découvert l'importance cruciale de la réglementation dans le développement urbain et la gestion des biens immobiliers. J'aime particulièrement expliquer des concepts complexes de manière claire et accessible, afin d'aider les lecteurs à naviguer dans les enjeux juridiques qui les concernent. Au fil de mes années d'expérience, j'ai approfondi mes connaissances sur divers aspects de l'urbanisme et du droit immobilier, en me concentrant sur les recours liés aux permis de construire. Je m'efforce de fournir des informations utiles, précises et à jour, en vérifiant mes sources et en suivant les tendances du secteur. Mon objectif est de rendre ces sujets parfois ardus plus compréhensibles pour tous, afin que chacun puisse prendre des décisions éclairées concernant ses projets immobiliers.
