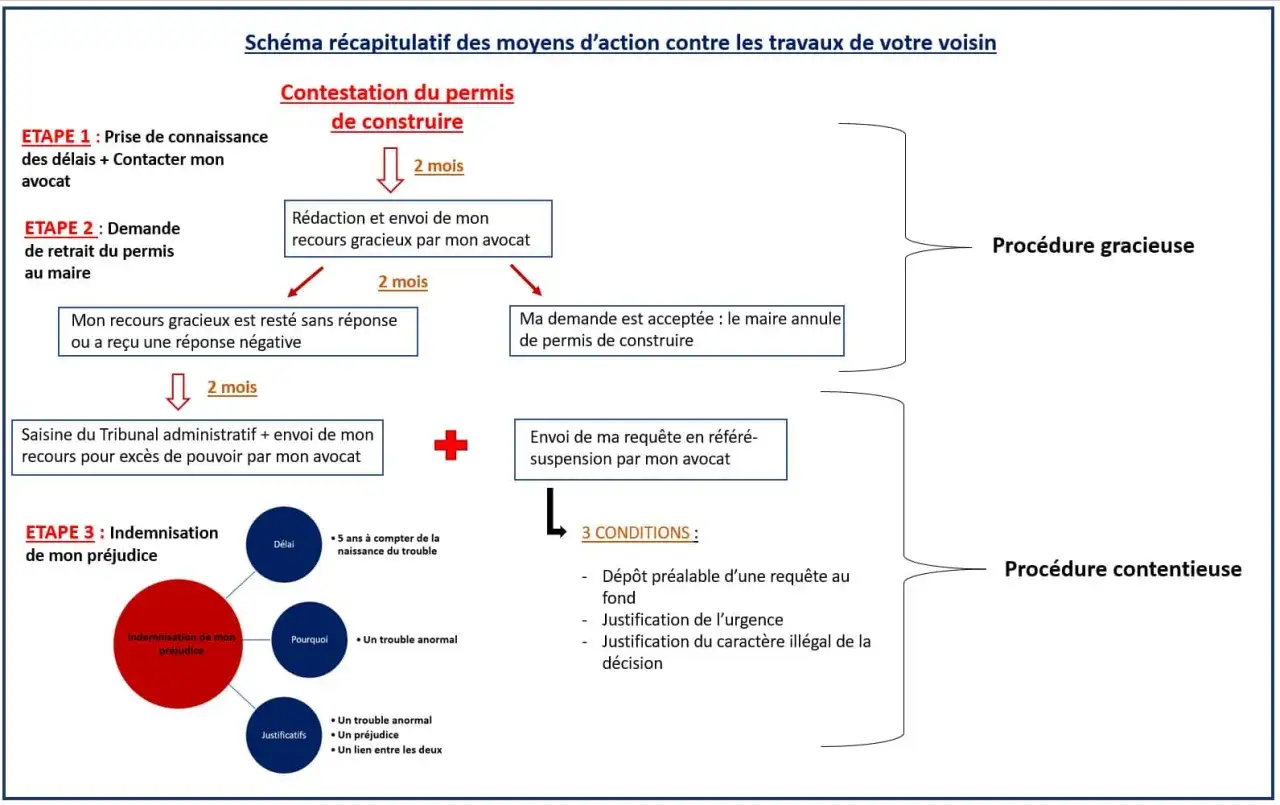

La suspension d’un permis de construire sert à bloquer un projet avant que le chantier ne produise des effets difficiles à rattraper. En pratique, c’est une procédure d’urgence qui ne remplace pas le recours au fond, mais qui peut vraiment peser lorsque le permis paraît fragile ou que les travaux risquent de devenir irréversibles. Je détaille ici ce que le juge regarde, quels délais respecter, comment monter un dossier solide et dans quels cas cette voie est réellement utile.
L’essentiel à retenir sur la suspension d’un permis de construire
- Le juge des référés ne supprime pas le permis, il en suspend seulement les effets de manière provisoire.
- En urbanisme, l’urgence est en principe présumée, mais il faut toujours démontrer un doute sérieux sur la légalité.
- Le recours au fond doit exister, et la notification du recours dans les 15 jours est indispensable.
- Pour un permis accordé à un tiers, le délai de recours contentieux est en principe de 2 mois à partir du premier jour d’un affichage régulier sur le terrain.
- Un dossier court, documenté et centré sur quelques moyens forts vaut mieux qu’un mémoire trop long et dispersé.
Ce que suspend réellement un permis de construire
Le premier point à clarifier, c’est le rôle exact du juge des référés. Il ne rejoue pas tout le procès sur le fond : il vérifie, à ce stade rapide, s’il existe une raison suffisamment sérieuse pour bloquer provisoirement l’exécution de la décision contestée. Autrement dit, la suspension ne détruit pas le permis, elle en gèle les effets jusqu’à ce que le tribunal statue sur l’annulation.
Dans un dossier d’urbanisme, cette nuance compte énormément. Si les travaux n’ont pas encore commencé, la suspension peut empêcher le démarrage du chantier. S’ils ont déjà commencé, elle peut au moins stopper la suite des opérations et éviter qu’une situation factuelle ne devienne presque irréversible. Je vois souvent que c’est là que se joue l’intérêt pratique de la procédure : gagner du temps n’est pas l’objectif, c’est la conséquence d’un blocage juridique bien construit.
Il faut aussi garder en tête que la suspension a un caractère provisoire. Elle prend fin lorsque le juge se prononce sur le recours principal, ou si les conditions de l’urgence et du doute sérieux ne sont plus réunies. C’est donc une arme de pression juridique, pas une victoire définitive. C’est précisément pour cela qu’elle doit être pensée avec le recours au fond, et non à sa place.
Une fois cette logique comprise, la vraie question devient simple : dans quels cas le juge accepte-t-il de suspendre un permis ?
Les conditions à réunir pour convaincre le juge
Sur le papier, l’article L. 521-1 du code de justice administrative impose deux conditions classiques : l’urgence et l’existence d’un moyen propre à créer un doute sérieux sur la légalité de la décision. En urbanisme, la règle est un peu plus favorable au requérant, car la condition d’urgence est en principe présumée satisfaite pour un recours visant un permis de construire. Mais cette présomption ne dispense pas de travailler le dossier : elle réduit le débat, elle ne le supprime pas.
Un intérêt à agir crédible
Je commence toujours par vérifier l’intérêt à agir. Le requérant doit montrer que le projet affecte directement les conditions d’occupation, d’utilisation ou de jouissance de son bien. Pour un voisin, cela peut être une atteinte aux vues, à l’intimité, à l’ensoleillement, à l’accès ou à l’environnement immédiat. Pour une association, la situation est plus technique : ses statuts, son ancienneté et son objet social doivent coller au litige.
Sans intérêt à agir solide, la meilleure argumentation du monde ne sert à rien. C’est un point très concret, parfois négligé parce qu’on se concentre trop vite sur les irrégularités du permis lui-même. En pratique, je préfère sécuriser d’abord la recevabilité, puis seulement attaquer le fond.
Un doute sérieux sur la légalité
Le juge ne demande pas de prouver l’illégalité de façon définitive. Il veut savoir si, à ce stade, les arguments font naître un doute sérieux. Les moyens qui fonctionnent le mieux sont souvent ceux qui se lisent facilement dans les pièces du dossier : non-respect du PLU, dépassement de hauteur, implantation irrégulière, stationnement insuffisant, incohérence entre les plans déposés, destination du bâtiment contestable ou pièce manquante réellement déterminante.
Les moyens trop abstraits ou trop accessoires sont beaucoup moins utiles. Un vice de forme mineur, isolé, ne suffit pas toujours. En revanche, un vice qui touche à une règle claire du document d’urbanisme ou à une irrégularité substantielle dans le dossier peut peser lourd. C’est là que la qualité de lecture du permis fait la différence.
Lire aussi : Permis de construire - comment le contester sans se tromper
Une urgence qui reste défendable
Même si la présomption d’urgence joue en faveur du requérant, je ne conseille jamais d’aborder la demande comme si le juge n’allait pas regarder le contexte. Si le chantier est déjà très avancé, si le projet est partiellement achevé, ou si les circonstances particulières rendent la suspension peu utile, l’argument d’urgence perd de sa force pratique. La présomption existe, mais elle n’est pas une baguette magique.
En résumé, le juge veut voir trois choses en même temps : un requérant recevable, un grief sérieux, et une action engagée assez tôt pour éviter que le dossier ne devienne théorique. C’est le calendrier qui transforme un bon argument en vraie chance de succès.
Les délais et notifications à ne surtout pas rater
Dans ce contentieux, le temps n’est pas un simple détail procédural. Il conditionne la recevabilité de la demande. Pour contester un permis accordé à un tiers, le délai contentieux de base est en principe de 2 mois à compter du premier jour d’un affichage continu et régulier sur le terrain. Si l’affichage n’a pas été fait correctement, le point de départ peut changer, et le dossier devient plus incertain. Je déconseille d’attendre d’être sûr à 100 % du moindre détail avant d’agir, car le risque est de laisser le chantier prendre trop d’avance.
Une fois le recours engagé, il faut aussi notifier le recours à l’auteur de la décision et, le cas échéant, au titulaire du permis dans les 15 jours francs. Cette notification se fait par lettre recommandée avec accusé de réception. Si elle est oubliée, le recours contentieux peut être frappé d’irrecevabilité. C’est une erreur très bête, mais elle reste fréquente, surtout quand le dossier est monté dans l’urgence.
| Étape | Délai utile | Pourquoi c’est décisif |
|---|---|---|
| Recours au fond contre le permis | En principe 2 mois à compter du 1er jour d’un affichage régulier sur le terrain | Sans recours principal, la suspension n’a pas de base solide |
| Notification du recours | 15 jours francs à compter du dépôt | Une notification tardive peut rendre le recours irrecevable |
| Demande de suspension | Jusqu’à l’expiration du délai de cristallisation des moyens | Après ce délai, la demande devient irrecevable en matière d’urbanisme |
| Instruction et audience | Très rapide, souvent en quelques semaines | Le juge statue vite, donc il faut déposer un dossier déjà prêt |
Le point le plus piégeux, à mes yeux, reste la cristallisation des moyens. Une fois ce délai dépassé, le requérant ne peut plus introduire utilement une demande de suspension contre le permis. En clair, il ne faut pas attendre la fin du délai pour se décider. Si le projet est sensible, le réflexe sain consiste à agir tôt, puis à compléter le dossier proprement.
La chronologie est donc simple à retenir : affichage, délai de recours, notification, puis demande de suspension dans la bonne fenêtre. Dès que l’un de ces maillons casse, la stratégie perd de sa force. C’est précisément pour cela que la préparation documentaire devient centrale.

Construire un dossier qui tient devant le tribunal
Je considère qu’un bon dossier de référé n’est pas un gros dossier, mais un dossier lisible. Le juge des référés travaille vite, sur pièces, et il attend des moyens immédiatement compréhensibles. Si je dois choisir entre dix griefs approximatifs et trois arguments parfaitement démontrés, je choisis presque toujours la deuxième option.
Les pièces utiles varient selon le cas, mais certaines reviennent presque systématiquement : l’arrêté ou la décision contestée, les plans déposés, des photos du terrain et du panneau d’affichage, l’extrait du PLU ou du règlement applicable, les preuves de l’intérêt à agir, ainsi que les justificatifs de notification. Quand le litige porte sur une erreur technique du projet, un constat d’huissier, un relevé de géomètre ou un avis d’expert peut faire la différence.
- Je commence par identifier une ou deux règles d’urbanisme réellement violées.
- Je rattache chaque grief à une pièce précise du dossier.
- Je démontre le lien concret entre le projet et les atteintes subies ou à subir.
- Je vérifie que le recours principal et la demande de suspension avancent ensemble.
- Je garde une rédaction courte, nette et chronologique.
Sur le fond, les moyens les plus efficaces sont souvent ceux qui touchent à la structure du projet : implantation, hauteur, emprise, stationnement, accès, destination, compatibilité avec une servitude ou incohérence manifeste du dossier. Les arguments plus techniques peuvent fonctionner aussi, mais seulement s’ils sont parfaitement étayés. Un vice mal expliqué ressemble vite à une hypothèse, et un juge de référé n’a pas le temps de reconstruire l’argument à votre place.
Je conseille aussi d’anticiper la défense du bénéficiaire du permis. Si la commune ou le pétitionnaire peut démontrer que le défaut est régularisable, ou qu’il n’affecte pas réellement la légalité du projet, la demande de suspension perd de sa puissance. C’est là qu’une lecture fine des plans et du règlement local fait gagner du temps et évite les faux espoirs.
Référé, recours au fond et recours gracieux ne jouent pas le même rôle
La confusion entre ces trois voies est fréquente, alors qu’elles n’ont pas du tout la même utilité. Le recours gracieux sert à demander à la mairie de revenir sur sa décision. Le recours au fond vise l’annulation du permis. Le référé-suspension, lui, sert à bloquer provisoirement l’exécution pendant que le juge examine le litige principal.
| Voie | Utilité | Limite principale |
|---|---|---|
| Recours gracieux | Demander à la mairie de réexaminer le permis et, parfois, ouvrir une discussion rapide | Ne suspend pas automatiquement le chantier |
| Recours au fond | Obtenir l’annulation totale ou partielle du permis | La procédure est plus longue |
| Référé-suspension | Geler l’exécution du permis dans l’attente du jugement au fond | Doit être introduit à temps et reposer sur un doute sérieux |
Dans la pratique, ces voies peuvent se compléter. Un recours gracieux bien rédigé peut parfois faire bouger la collectivité ou révéler une faiblesse du dossier. Mais si le chantier avance vite, je ne mise jamais sur le gracieux comme seul levier. Pour un permis de construire, la vraie urgence tient souvent à la rapidité de réaction, pas à la multiplication des courriers.
Je reste aussi attentif aux risques d’un recours mal fondé ou purement dilatoire. Le contentieux de l’urbanisme a été resserré pour limiter les contestations opportunistes. Autrement dit, il faut une stratégie sérieuse, pas un réflexe d’obstruction. C’est aussi ce qui rend un dossier bien préparé plus crédible devant le juge.
Ce que je retiens pour une contestation utile
Si je devais résumer l’approche la plus efficace, je dirais ceci : il faut agir vite, viser juste et documenter chaque argument. Le premier réflexe consiste à vérifier l’affichage du permis sur le terrain, car c’est souvent lui qui déclenche le calendrier contentieux. Le deuxième consiste à choisir des moyens réellement forts, pas une longue liste d’objections fragiles. Le troisième consiste à notifier correctement le recours et à déposer la demande de suspension sans attendre que le chantier gagne du terrain.
Dans ce type de contentieux, la différence entre un dossier utile et un dossier perdu se joue rarement sur l’emphase. Elle se joue sur les dates, les preuves et la cohérence juridique. Si la situation mérite vraiment une suspension, le juge doit pouvoir le comprendre en quelques pages, sans avoir à deviner ce que le dossier veut démontrer. C’est cette discipline qui transforme une contestation d’urbanisme en action sérieuse, et pas en simple geste de protestation.
