Acquérir un logement neuf change la manière de préparer son budget, de lire les documents et de sécuriser la signature. Entre la VEFA, les frais d’acquisition réduits, les garanties de construction et la remise des clés, le parcours est plus encadré qu’un achat dans l’ancien, mais il exige aussi plus de vigilance sur les délais et les réserves. Je fais le point ici sur ce qu’il faut vérifier, ce que cela coûte réellement et les erreurs que je vois le plus souvent.
Les points à connaître avant de réserver un logement neuf
- Le contrat de réservation en VEFA fixe le cadre de vente et ouvre un délai de rétractation de 10 jours.
- Le dépôt de garantie est plafonné à 5 % si l’acte est signé dans l’année, puis à 2 % entre 1 et 2 ans.
- Les frais d’acquisition sont en général de 2 à 3 % dans le neuf, contre 7 à 8 % dans l’ancien.
- À la livraison, les réserves peuvent conduire à consigner 5 % du prix jusqu’à leur levée.
- Les garanties utiles s’échelonnent sur 1, 2 et 10 ans selon la nature du désordre.
- Le PTZ reste un levier possible en 2026 pour financer une résidence principale, sous conditions, en complément d’un autre prêt.
Pourquoi le neuf attire autant
Quand je compare un logement neuf à l’ancien, le vrai sujet n’est pas seulement le confort. Le neuf permet de partir sur un bien plus lisible sur le plan technique, souvent plus sobre en énergie, avec moins de travaux au départ et des frais d’acquisition plus légers. Mais il faut accepter deux contreparties très concrètes : un prix au mètre carré souvent plus élevé et, en VEFA, un délai avant d’entrer réellement dans les lieux.
| Critère | Logement neuf | Logement ancien |
|---|---|---|
| Budget d’entrée | Prix souvent plus élevé, mais frais d’acquisition réduits | Prix parfois plus accessible, mais frais d’acquisition plus lourds |
| Frais d’acquisition | 2 à 3 % du prix en général | 7 à 8 % du prix en général |
| Travaux au départ | Faibles ou limités à des finitions | Variables, parfois importants |
| Délais | Souvent différés en VEFA | Occupation rapide possible |
| Garanties | Très encadrées dans le temps | Moins homogènes selon l’état du bien |

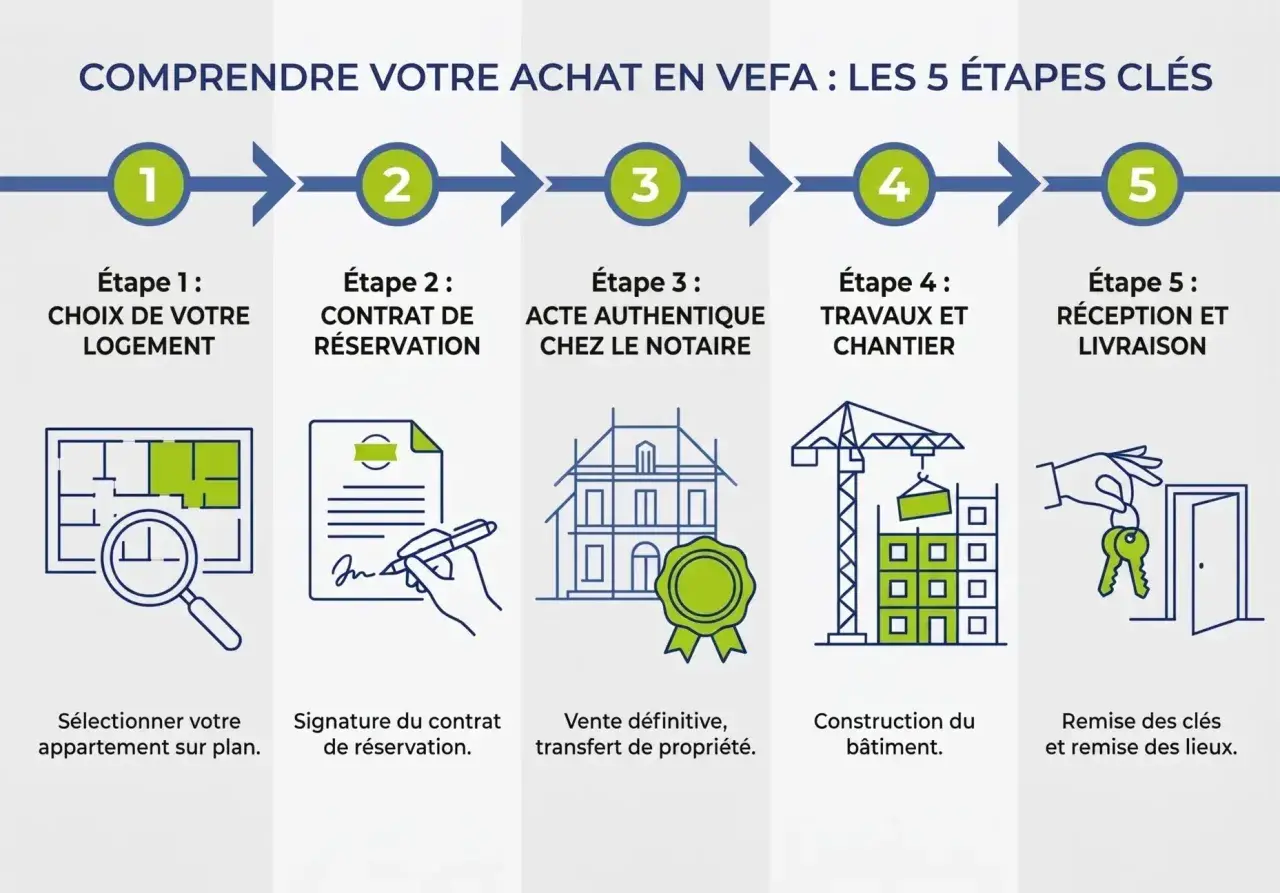

Le parcours d’achat en VEFA, sans zone grise
La VEFA, ou vente en l’état futur d’achèvement, est la forme la plus courante d’achat dans le neuf. On ne paie pas tout d’un coup : on réserve, on signe l’acte définitif, on règle par étapes selon l’avancement du chantier, puis on réceptionne le logement et ses réserves éventuelles.
- La réservation : le contrat préliminaire n’est pas obligatoire, mais je le considère comme indispensable dans la pratique parce qu’il fige le prix, la surface, les équipements, le délai de livraison et les conditions de vente. Il ouvre aussi un délai de rétractation de 10 jours. Le dépôt de garantie est encadré : il peut aller jusqu’à 5 % si l’acte définitif intervient en moins d’un an, 2 % entre 1 et 2 ans, et il n’est pas exigible si la signature dépasse 2 ans.
- L’acte définitif : le vendeur doit transmettre le projet d’acte au moins un mois avant la signature. À ce stade, je vérifie toujours la notice descriptive, les plans, le mode de paiement, la présence d’une condition suspensive d’obtention de prêt et les éventuelles pénalités de retard.
- Le paiement par appels de fonds : les versements suivent l’avancement du chantier. L’intérêt n’est pas de tout mémoriser par cœur, mais de vérifier que l’échéancier correspond bien à ce qui est prévu dans l’acte et que le prêt suit le rythme sans fragiliser la trésorerie.
- La livraison : c’est le moment où l’on visite le logement, où l’on prend les clés et où l’on note les défauts apparents dans un procès-verbal. Je conseille de venir avec une liste de contrôle, de la lumière si possible, et de ne pas banaliser les petits écarts qui cachent parfois un vrai problème de conformité.
Ce que le budget doit vraiment intégrer
Le prix affiché sur la brochure ne suffit jamais. Dans un achat neuf, je regarde toujours le prix total de l’opération, pas seulement le prix du lot. Cela inclut les frais d’acquisition, les frais bancaires, l’assurance emprunteur, les options, les travaux réservés, les frais de déménagement et, selon le montage, les coûts liés à l’attente du chantier.| Poste | Ordre de grandeur | Ce que je surveille |
|---|---|---|
| Frais d’acquisition | 2 à 3 % du prix | Ils restent réduits dans le neuf, mais ils ne disparaissent pas |
| Dépôt de garantie | 0 à 5 % selon le délai de signature | Il doit être encadré par le contrat et conservé sur un compte sécurisé |
| Options et finitions | Variable | Placards, cuisine, sols, équipements, stationnement |
| Frais bancaires et assurance | Variable | Ils pèsent davantage si le prêt est long ou si la quotité assurée est élevée |
| Marge de sécurité | À prévoir dès le départ | Je préfère toujours garder une réserve pour un retard, un déménagement ou un surcoût de dernière minute |
Autre détail que l’on oublie facilement : si le programme vend aussi un parking ou une cave, il faut vérifier comment ces lots sont traités dans l’acte et dans le calcul des frais. Ce n’est pas un point spectaculaire, mais il peut modifier la facture finale. Quand le financement est serré, ce sont justement ces petites lignes qui font la différence.
Les garanties qui protègent vraiment l’acheteur
Le neuf rassure parce qu’il est très encadré, mais encore faut-il savoir à quoi sert chaque garantie. Je distingue toujours les garanties qui sécurisent la fin du chantier, celles qui jouent juste après la remise des clés et celles qui couvrent les dommages plus lourds sur la durée.
| Garantie | Durée | Ce qu’elle couvre | Mon réflexe |
|---|---|---|---|
| Garantie financière d’achèvement ou de remboursement | Jusqu’à l’achèvement | Le risque que le programme ne soit pas terminé en cas de défaillance du vendeur | Je vérifie son existence avant de signer |
| Garantie de parfait achèvement | 1 an | Tous les désordres signalés à la réception ou pendant l’année qui suit | J’envoie les réserves par écrit sans attendre |
| Garantie de bon fonctionnement | 2 ans | Les éléments d’équipement dissociables, comme certains volets ou la robinetterie | Je teste tout ce qui s’ouvre, se ferme, chauffe ou s’allume |
| Garantie décennale | 10 ans | Les dommages qui compromettent la solidité de l’ouvrage ou le rendent impropre à son usage | Je conserve tous les procès-verbaux et les échanges |
Au moment de la livraison, il ne faut pas confondre une simple finition imparfaite avec un vrai défaut. En revanche, si la conformité n’est pas là, je note tout dans le procès-verbal. Le solde de 5 % peut alors être consigné chez le notaire ou à la Caisse des Dépôts jusqu’à la levée des réserves. Service-Public rappelle aussi qu’après la livraison, l’acheteur dispose d’un mois pour signaler par lettre recommandée les malfaçons ou défauts apparents non relevés sur place.
Le point important, au fond, c’est que la protection juridique ne remplace pas la vigilance. Elle la complète. C’est précisément ce qui m’amène aux erreurs que je préfère éviter avant même de parler de garanties.
Les erreurs que je vois le plus souvent
Les problèmes les plus coûteux ne viennent pas toujours du chantier lui-même. Ils viennent souvent d’un achat préparé trop vite, ou d’un dossier lu avec les yeux du marketing plutôt qu’avec ceux du droit immobilier.
| Erreur fréquente | Pourquoi cela coûte cher | Comment je l’évite |
|---|---|---|
| Confondre brochure commerciale et notice descriptive | Les finitions, matériaux et équipements réels peuvent être moins flatteurs que les images | Je lis les annexes ligne par ligne et je compare avec le plan |
| Oublier la condition suspensive de prêt | Le dépôt de garantie peut devenir difficile à récupérer si le financement échoue mal rédigé | Je fais vérifier la clause avant signature |
| Sous-estimer le délai de livraison | Un décalage de quelques mois peut entraîner un double loyer, un stockage ou un retard de revente | Je garde une marge de trésorerie et je ne construis pas le plan sur la date la plus optimiste |
| Ignorer l’environnement urbain | Un quartier peut évoluer vite : voirie, densification, bruit, circulation, chantiers voisins | Je regarde le secteur, le PLU, les accès et les nuisances autour du programme |
| Faire la livraison seul et trop vite | On laisse passer des défauts qui auraient dû être réservés | Je viens avec une checklist, et si le bien est sensible, avec un professionnel |
Je regarde aussi l’orientation du logement, les espaces communs, les stationnements et tout ce qui relève du cadre de vie réel, pas seulement du plan de masse. Un bien neuf peut être techniquement impeccable et pourtant mal situé dans son environnement immédiat. Dans ce type d’achat, l’urbanisme compte autant que la finition intérieure.
Quand le neuf est le bon choix, et quand je ralentirais
Je ne présente jamais le neuf comme supérieur par principe. C’est un bon outil dans certaines situations, et un mauvais choix dans d’autres. L’enjeu consiste surtout à savoir si l’on achète de la simplicité technique, du temps, une meilleure prévisibilité budgétaire ou, au contraire, si l’on paie trop cher une attente et une localisation moyenne.
| Le neuf est pertinent si… | Je ralentis si… |
|---|---|
| Vous voulez peu de travaux et un logement prêt à vivre avec un entretien initial limité | Vous devez emménager immédiatement et ne pouvez pas attendre la livraison |
| Vous cherchez une base technique récente et des garanties bien identifiées | Vous cherchez une adresse ultra centrale dans un secteur déjà bâti et très rare |
| Vous achetez votre résidence principale et voulez stabiliser votre budget sur plusieurs années | Votre plan de financement est déjà tendu et ne supporte pas d’options ou de retard |
| Vous acceptez une phase de chantier en échange de frais d’acquisition réduits | Vous préférez négocier fortement le prix d’achat comme dans l’ancien |
Dans les faits, je conseille souvent le neuf à ceux qui cherchent de la lisibilité et qui peuvent attendre. En revanche, si la qualité d’adresse est le premier critère, l’ancien bien placé reste parfois plus intelligent malgré les travaux. La bonne question n’est donc pas “neuf ou ancien”, mais “quel compromis sert vraiment le projet de vie ou d’investissement”.
Le dernier contrôle avant de bloquer un programme neuf
Avant de signer, je fais toujours le même contrôle rapide. Il évite les mauvaises surprises qui ne se voient ni sur le plan 3D ni dans la plaquette commerciale.
- Je relis ensemble le contrat de réservation, la notice descriptive et les plans annexés.
- Je vérifie la date de livraison annoncée, les pénalités de retard et les conditions de paiement.
- Je contrôle la clause de financement, surtout si le prêt est indispensable à l’opération.
- Je regarde ce qui entoure le programme : transports, bruit, chantiers voisins, futures voiries et évolution du quartier.
- Je garde une marge de trésorerie pour les frais annexes, le déménagement et un éventuel décalage de calendrier.
- Je prépare la livraison comme un vrai rendez-vous technique, avec une liste de points à tester et, si possible, un professionnel.
Si je devais résumer l’achat dans le neuf en une phrase, je dirais ceci : il fonctionne quand le cadre contractuel est propre, que le budget est complet et que l’emplacement reste défendable à long terme. C’est cette combinaison, plus que la promesse commerciale, qui transforme un achat sur plan en bonne acquisition.
